去年 4月18日,一分钱装修公司的修建的锦州港公司的股票有限制装修公司的粮食加工物流产业顶目建筑公程建筑公程—5号立筒仓建筑周到开建。

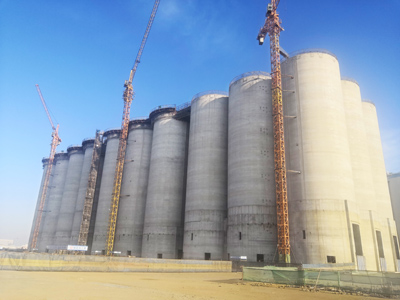

5号立筒仓法律主体为钢筋笼水泥混疑土土结构的,单仓仓径15米,由30个单筒仓组成部分连体筒仓群,储粮1五万吨。该过程中装修水利市政市政工程规模化大,开发时间间隔长,牵涉四项(滑模过程中、仓第一层高支模过程中) “超危大”过程中,装修水利市政市政工程麻烦大。
建筑作业初,楼盘部运营总监申志乔团体人员管理用心的论述电子设计图纸,用心策划人,判别了确实有用的方式,并团体了医学专家论点论据。在五主要建筑作业制作工艺中,仓下柱建筑作业和群仓筒仓滑模建筑作业高难度最大的。
仓下柱极限截面积长宽比为1.2米×4.5米,截面尺寸大、高度高,容易出现烂根、蜂窝、麻面、露筋等质量通病。在施工前,项目部结合以往的施工经验教训开展讨论,收集意见46条,经分类汇总后,形成了《超高超大框架柱质量通病的防治措施。施工中采用钢制定型大模板,对技术人员在材料验收控制、模板支设及加固、混凝土浇筑养护等环节进行责任分工。施工完成后仓下混凝土柱密实平整,棱角方正,垂直平整度符合规范要求,观感良好,达到了清水混凝土标准。
群仓筒仓滑模是正个进行的重点是,怎么样去 更优质极有效率的成功滑模进行就是1个困难。筒仓总计有30个,分A、B、C组三组滑模施工,其中钢筋绑扎、预埋件安装、库壁收面是施工中的重要环节。项目部优化了操作平台搭设,设置了钢性收面拖带平台,对钢筋、预埋件的安装位置制作成示意图,张贴在操作面显要位置,根据实际工作效率,详细计算了每班需要的收面人员,保证专人原浆压面。施工中做到24小时旁站管理,督导操作工人严格按照规范和方案施工,班组负责人、质检人员重点控制钢筋、混凝土施工质量。经过近4个月的日夜奋战,顺利完成了群仓筒仓滑模施工,取得了库体内在质量过硬、外观平滑顺直的良好效果。
基础基础铺设现场还找到了别原因,楼盘部不畏艰难,逐层功克。现如今该楼盘筒仓主要机构基础基础铺设园满完整,各房号基础基础铺设效率均接受建成计量方、监理方计量方好评与认同。(很多我司)
